公司現有五個舾裝碼頭泊位,合計岸線1398米,由于五號碼頭只有100米左右,常規只能作四個泊位使用。當前船舶船塢周期通常在42~45天,每年出塢21~22艘船,舾裝碼頭資源較緊張。同時,因不同節點船舶靠泊存在不同要求,經常會進行船舶移泊工作,如何有效策劃實現資源利用最大化成為急需解決的問題。
我們是如何做的?

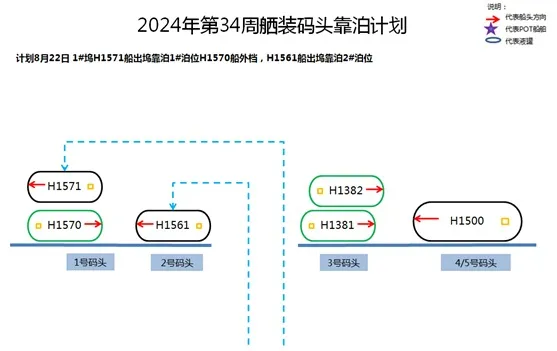

公司綜合分析碼頭資源存在的問題,通過合理編制碼頭系泊計劃,精益策劃管理碼頭泊位資源,實現碼頭生產節拍化:深入研究公司生產線表,新出塢、試航返廠、空船稱重(傾斜試驗)船舶停靠內檔等靠泊要求;編制各船舶碼頭階段后行工藝生產節點基準,充分研究各船舶碼頭泊位交叉使用需求,編制年度碼頭泊位計劃,并進行沙盤模擬;民海項目部將2個月碼頭靠泊滾動計劃進行發布,各部門充分利用內檔作業周期,實現高效建造,保證各船舶按期交付,從而減少移泊頻次。
2024年至今,公司合計交船離廠17艘,碼頭移泊相較以往同期碼頭移泊作業頻次大幅降低。公司通過精益策劃管理碼頭泊位資源,實現了碼頭資源節拍化利用,有效減少碼頭移泊作業頻次和成本。
